Сколько стоит ремонт кафе в Ташкенте: смета по зонам и нормы

Кухня по нормам, мощная вытяжка и атмосферный зал — считаем, во что реально обходится ремонт заведения общепита.

Ремонт кафе — самый «инженерный» из коммерческих ремонтов: до красивого зала нужно правильно сделать кухню, вентиляцию и коммуникации, иначе заведение не пройдёт проверки и быстро столкнётся с запахами, жарой и потёкшими потолками у соседей. Разбираем, из чего складывается смета.

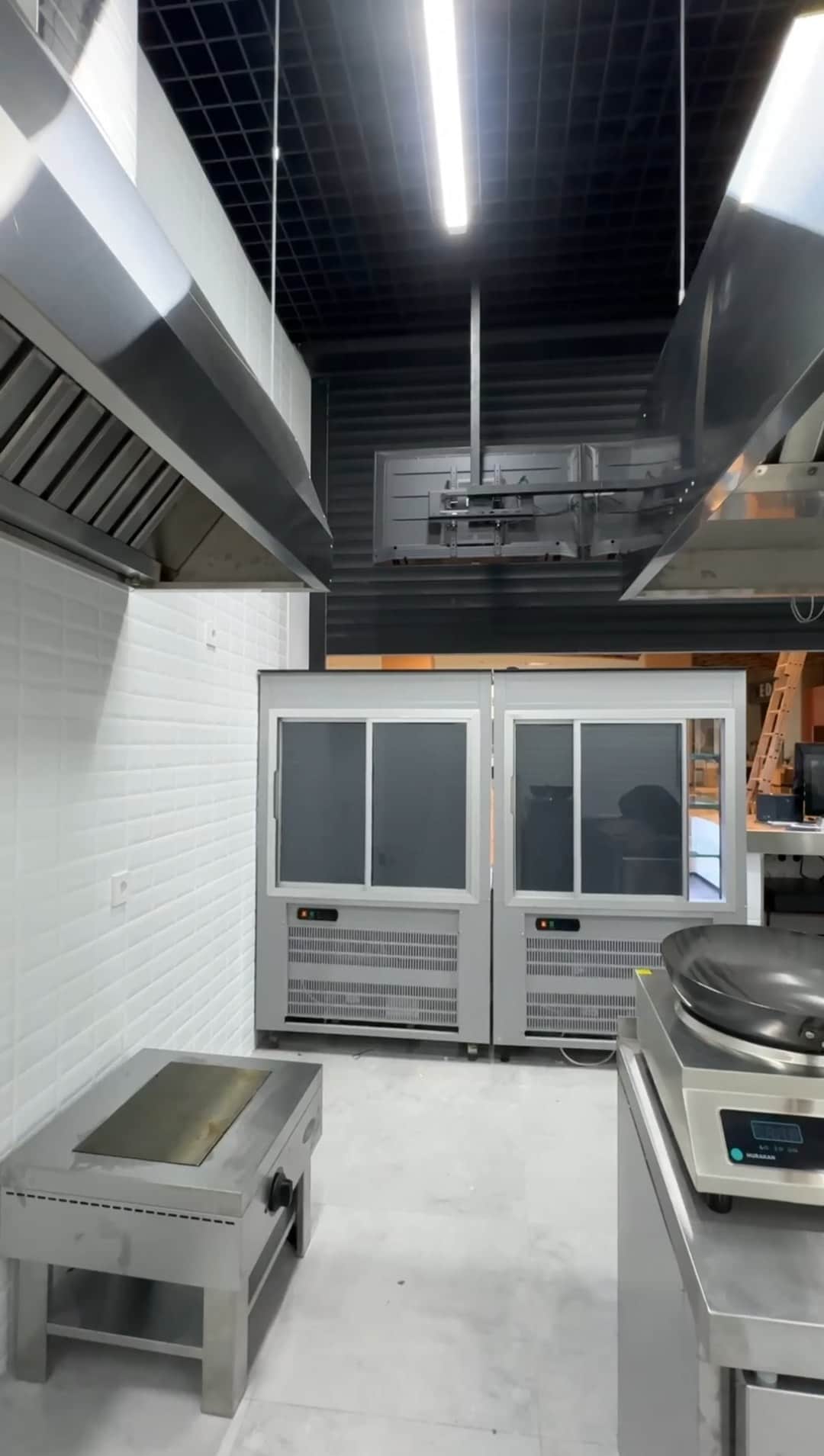

Зал кафе после ремонта: барная стойка, столики, освещение
Зал кафе после ремонта: барная стойка, столики, освещение

Ориентир по цене

Ремонт кафе под ключ в Ташкенте начинается от 850 000 сум/м². Кухонная зона обходится дороже зала — от 1 100 000 сум/м²: здесь моющаяся отделка, усиленная электрика, гидроизоляция и разводка под оборудование. Вентиляция считается отдельным проектом — от 12 000 000 сум на заведение.

Быстрый расчёт
Прикиньте бюджет, не уходя со статьи
Цена по этой услуге: от 350 000 сум/м²

Расчёт ориентировочный. Точная смета — после бесплатного замера.

Нажимая «Отправить заявку с расчётом», вы соглашаетесь с политикой обработки персональных данных

+998 (99) 808-22-03

Главные статьи расходов

  • Кухня по нормам СЭС: зонирование цехов, моющиеся поверхности, жироуловители.
  • Приточно-вытяжная вентиляция и вытяжные зонты — самая дорогая инженерная система.
  • Гидроизоляция кухни и санузлов с проливкой — защита от протечек к соседям.
  • Усиленная электрика: печи, грили и кофемашины требуют отдельных линий.
  • Зал: отделка, свет, барная стойка — лицо заведения, на котором не стоит экономить.

Пример распределения сметы: кафе 120 м²

Для типового кафе на 40 посадочных мест (зал 70 м², кухня 35 м², санузлы и подсобки 15 м²) смета работ обычно распределяется так:

  • Кухня и подсобные зоны — 30–35% бюджета: гидроизоляция, моющаяся отделка, разводка под оборудование.
  • Вентиляция и кондиционирование — 20–25%: приточно-вытяжная установка, зонты, воздуховоды.
  • Зал и бар — 25–30%: отделка, свет, барная стойка, декор.
  • Электрика и слаботочка — 10–15%: отдельные линии под оборудование, освещение, музыка и видеонаблюдение.
  • Санузлы для гостей — 5–7%.

Порядок работ тот же, что и в любом коммерческом ремонте: сначала инженерия, потом отделка. Чем раньше согласован проект вентиляции, тем меньше переделок в зале.

Сроки: когда заведение откроется

Кофейня без полноценной кухни — 1,5–2 месяца. Кафе с горячим цехом — 2,5–4 месяца, из которых до месяца занимает инженерия: вентиляция, электрика, гидроизоляция с проливкой. Закладывайте время и на согласования — часть из них можно вести параллельно с черновыми работами, чтобы не сдвигать открытие.

Как сэкономить без риска

Экономить можно на декоре и мебели, но не на инженерии: переделка вентиляции в работающем заведении обойдётся дороже, чем сделать её правильно сразу, и остановит работу на недели. Рабочая схема — фиксированная смета по зонам: сначала инженерия и кухня, затем зал и фасад. Похожая логика у ремонта ресторана: там добавляются полноценный горячий цех и большая посадка.

Мы делаем кафе, рестораны и кофейни в Ташкенте под ключ: от проекта вентиляции до барной стойки, помогаем пройти согласования и запуститься в срок. Смета по вашему помещению — бесплатно после осмотра.

  • Договор и фиксированная смета
  • Гарантия 1 год
  • Свои бригады
  • Бесплатный замер и расчёт

Нужен ремонт кафе?

Оставьте телефон — перезвоним, зададим несколько вопросов и назовём вилку цены по вашей площади. Официальная гарантия 1 год на все работы по договору.

Нажимая «Получить смету», вы соглашаетесь с политикой обработки персональных данных

Частые вопросы

Сколько длится ремонт кафе?+

Небольшая кофейня — 1,5–2 месяца, полноценное кафе с кухней — 2,5–4 месяца включая инженерию. График фиксируется в договоре, часть работ ведём параллельно с согласованиями.

Что обязательно по нормам для кухни общепита?+

Зонирование цехов (сырьё и готовая продукция не пересекаются), моющиеся поверхности, вытяжная вентиляция с зонтами, жироуловитель, гидроизоляция и правильное водоотведение.

Можно ли открыться поэтапно?+

Да, частая схема: сначала запускается кухня и часть зала, остальное доделывается в нерабочие часы. Так заведение начинает зарабатывать раньше.
